9月2日,在榆林市府谷县郭家湾村的35千伏郭家湾变电站内,国网榆林供电公司工作人员正紧张有序地开展10千伏开关柜及综合自动化系统改造第三阶段工作。现场分工明确、协作高效:一次检修人员依次拆除郭矿I线、大昌汗线等7条出线电缆,并将其接入临时开关柜;与此同时,二次检修人员同步推进2号主变压器保护测控装置的更换、3501开关的保护调试。
35千伏郭家湾变电站自1991年投运以来,已持续运行超过30年,承担着周边矿区及郭家湾村的重要供电任务。由于设备长期运行,其10千伏开关柜及保护系统出现元器件严重老化、绝缘性能下降、外壳锈蚀、机构卡涩、操作按键失灵等多类缺陷。加之原有柜型早已停产,备品备件难以采购,技术支撑滞后,导致运维检修难度不断加大,供电可靠性和电网安全运行面临严重威胁。
为彻底消除设备隐患,国网榆林供电公司于今年启动该站10千伏配电室的全面改造工程。改造内容包括更换10千伏开关柜22面、穿墙套管6只、站用变2台、主变进线架空母线桥2座,并对继电保护系统进行整体升级。通过设备整体迭代与智能化改造,将彻底消除结构性隐患,显著提升设备健康水平、供电保障能力及自动化运行效率。

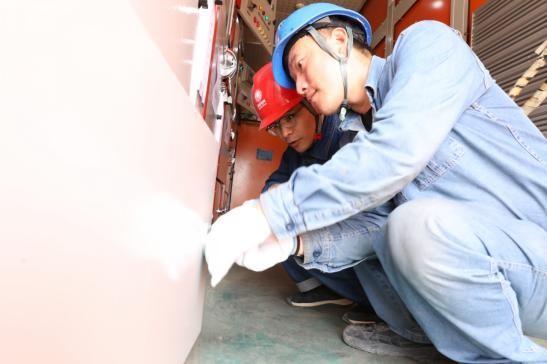

(一次检修人员查看过渡柜开关设备)
据悉,本次改造工程共分10个阶段推进,总工期96天。为保障工程顺利实施,公司成立专项工作小组,构建业务管理与安全监督综合机制,并下设技术、安全、验收和物资保障四个专业小组,分工协作、统筹推进。改造前,公司已组织开关、主变、带电检测等多专业联合开展设备状态评估,精准编制施工方案和应急保电预案。施工期间,采取临时开关柜转供电等措施,最大限度减少对电力用户的影响,确保电网在改造过程中平稳运行。
“针对各阶段作业现场的关键风险点,我们每周集中会审作业计划与施工方案,严抓现场勘查及作业执行,全力打造标准化作业现场。”35千伏郭家湾变电站10千伏开关柜改造工程项目经理高赟介绍。
不仅是郭家湾变电站,在今年秋检期间,该公司还同步推进110千伏郭家湾变、横山变、庙沟门变等4座变电站的开关柜改造工作,系统治理榆林电网老旧设备存量问题,全面推动电网向智能化、数字化转型升级。
“此次集中开展老旧开关柜改造,实现了一次设备与二次系统的同步升级,将显著提升变电站的综合自动化水平,为今后实现智能运维和远程监控奠定坚实基础。”国网榆林供电公司副总工程师张锋表示。
