崇左供电局全力保障电网建设物资供应

字体: 放大字体  缩小字体 发布日期:2025-09-01  来源:中新网  浏览次数:2
8月28日,宁明县10千伏福龙线内涝升高改造工作顺利开工。6月以来,为确保项目顺利推进,崇左供电局供应链服务人员积极协商规划、生技、基建等部门,督促供应商倒排生产计划,确保建设物资到货期限,满足电网改造进度需求。

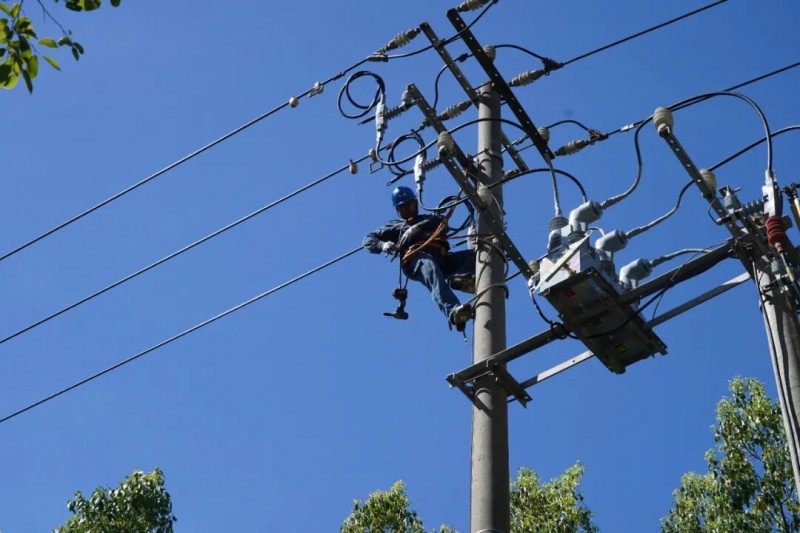

图为宁明县10千伏福龙线内涝升高改造工作现场。钟韬 摄
2024年9月台风“摩羯”过境期间,崇左市明江水位上涨,致使处于低洼地带的10千伏福龙线部分电力设施受淹,线路被迫停运,对沿线宁明县人民医院、城区学校、花山旅游景区等单位用电造成较大影响。上述内涝升高改造工作也因此提上议事日程。宁明县10千伏福龙线内涝升高改造项目计划投入739万元,实施3个一般整治项目和7个综合整治项目。整治内容涵盖“三跨两临近”治理、老旧电杆更换、裸导线穿林区绝缘化改造等重点方面,全面补齐线路安全运行短板,消除各类安全隐患。
今年以来,崇左供电局供应链服务中心积极投入“强电网、补短板、促提升”专项工作中,累计完成35千伏田园板烂工程、35千伏水口变电站扩建等重点项目工程的物资供应工作。该中心根据今年电网改造工程进度,制定物资供应计划,建立合同履行台账,明确交货周期、验收、付款等时间节点;实时动态跟踪,加强物资到货、验收、入库、结算等全流程管理工作,做好合同全周期管理工作;同时,充分发挥协调作用,紧密联系项目单位、参建方和供应商等各方主体,通过及时高效沟通交流,及时解决了各项目面临的实际问题。
截至8月25日,崇左供电局供应链服务中心采购发送各类型号变压器102台、导线801公里、325吨塔材,有力支撑了电网建设工作。目前,该中心将工作重心聚焦110千伏金凤站扩建工程,与各参建方进行物资保供专项对接,确保项目如期推进。(完)
