洪山一流电网工程建设按下“快进键”,256名建设者在4个断面同步施工

字体: 放大字体  缩小字体 发布日期:2021-08-30  来源:武汉发布  浏览次数:610

洪山一流电网工程建设按下“快进键”,256名建设者在4个断面同步施工

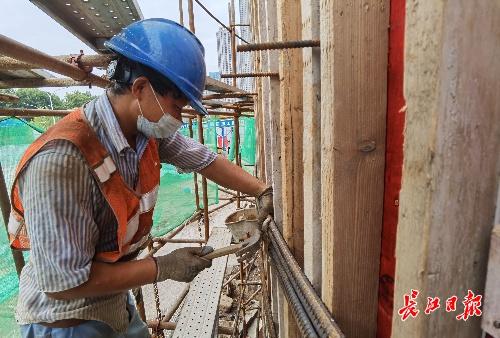

滨河路电力通道建设现场拆模施工。长江日报记者张晟 摄





8月19日,记者从洪山建投公司获悉,该公司充分利用近期晴好天气,带领各参建单位全力推动洪山区一流电网工程建设,目前共有256名建设者在4个断面同步施工,工程建设按下“快进键”。





洪山建投公司有关负责人表示,根据《武汉市建设世界一流城市电网三年攻坚计划(2021年修订)》,为加快推进洪山区电网基础设施提质升级,打造“安全可靠、设备优质、绿色低碳、智能互动”的世界一流城市电网,洪山区在未来三年内将建设电力通道共36公里。目前,洪山区已开工电力通道18.5公里,已完工5.4公里通道。





在位于三环线与新武金堤路相交处附近的滨河路电力通道建设现场,湖北和翔建工公司现场负责人汪江告诉记者:该项目电力通道全长约450米,共将建设三座沉井用于顶管施工始发,目前直径12.4米的2号沉井的第一节已完成浇筑,正在拆模。“这一节钢筋混凝土沉井高约6.2米。待拆模完成后,还剩9.55米分两次浇筑,预计最快10月上旬可完成浇筑,11月便可完成顶管始发。”汪江说。





正在拆模的工人师傅杨小林是陕西汉中人,今年33岁。他说,来到该工地工作已经2个月了,“目前工地是全封闭管理,早上6点就开工了,我现在一心就是扑在工地上好好做事。”





在竹苑路电力通道建设现场,武汉市政机施公司现场负责人文杨说,该项目目前正在对500米长的明挖段开展回填,力争在9月10日前完成路基回填,同步启动地面道路施工。“对于260米长的顶管施工段,我们计划是9月底开始实施,2个月左右完成。”(长江日报记者张晟 通讯员汪慧娟)
